Dark GPU Amazon: Rak Nvidia yang Menunggu Pasokan Listrik
Daftar isi· 7 bagian
  1. 1Rak Nvidia yang tiba sebelum pusat datanya siap
  2. 2Listrik menjadi batas baru pembangunan AI
  3. 3Tekanan biaya dan peringatan Gartner
  4. 4Apa artinya bagi organisasi Anda?
  5. 5Pertanyaan yang sering muncul
  6. 6Penutup
  7. 7Sumber

Amazon Web Services (AWS) memproyeksikan penerimaan rak server AI Nvidia GB300 senilai sekitar 5 miliar dolar AS pada Agustus 2026, padahal sebagian lokasi pusat datanya belum memiliki pasokan listrik untuk menyalakannya. Fenomena dark GPU Amazon ini, yaitu GPU yang sudah dibeli tetapi belum bekerja, memperlihatkan bahwa listrik kini menjadi batas utama pembangunan AI.

Rak Nvidia yang tiba sebelum pusat datanya siap

Temuan ini berasal dari email internal Amazon yang dilihat Business Insider dan dilaporkan pada 20 Oktober 2026. Menurut ringkasan TechSpot, Amazon menjalankan proses yang disebut “Early Rack Receipt”. Lewat proses ini, AWS mengambil alih kepemilikan rak sebelum rak itu tiba di lokasi pemasangan akhirnya.

Email tersebut memproyeksikan penerimaan rak GB300 senilai sekitar 5 miliar dolar AS pada Agustus 2026. Setelah itu, nilai penerimaan diperkirakan sekitar 3 miliar dolar AS setiap bulan. Angka ini merupakan proyeksi pengiriman dalam email. Jumlah peralatan yang saat ini tersimpan di gudang tidak disebutkan.

Masalahnya muncul di lokasi pemasangan. Beberapa fasilitas AWS di Amerika Serikat masih memiliki ruang untuk rak baru, tetapi belum memiliki daya listrik yang cukup untuk menyalakannya. Rak yang sudah jadi akhirnya disimpan di gudang perantara sampai fasilitasnya siap. Dalam email yang sama, salah satu tim Amazon menulis bahwa belum ada perkiraan yang jelas kapan seluruh GPU yang dibeli setiap bulan akan benar-benar terpasang.

Sebelum lonjakan permintaan AI, AWS baru mengambil alih rak setelah rak selesai dirakit dan tiba di pusat data. Kini Amazon membayar lebih awal di rantai pasok untuk mengamankan perangkat keras yang diperebutkan banyak perusahaan.

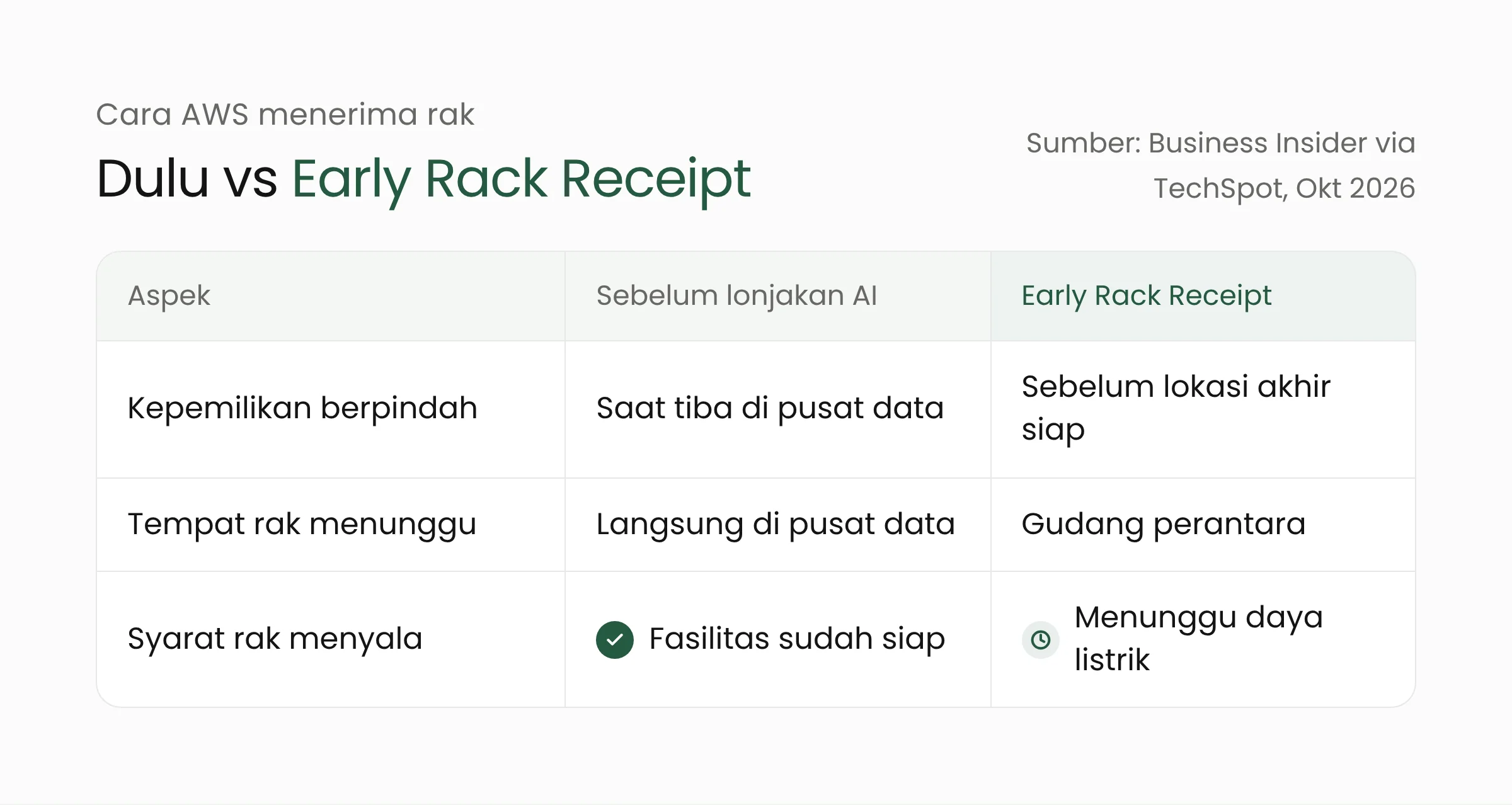

Tabel perbandingan cara AWS menerima rak server dulu dan dengan proses Early Rack Receipt: waktu kepemilikan, tempat menunggu, dan syarat menyala

Laporan ini juga punya batasan. Jumlah rak yang tersimpan, lokasi yang terdampak, dan lamanya penyimpanan tidak diungkapkan. Seorang juru bicara Amazon yang tidak disebutkan namanya menyebut penyimpanan rak yang sudah jadi di gudang sebagai “best business practice”, atau praktik bisnis yang lazim.

Listrik menjadi batas baru pembangunan AI

Istilah dark GPU dipakai untuk GPU atau server AI yang sudah dibeli tetapi belum bekerja, biasanya karena pasokan listrik atau kesiapan fasilitas. TechSpot merangkum kasus Amazon dengan satu pengamatan: chip relatif mudah dibeli, sedangkan listrik tidak.

Satu rak server AI modern berisi puluhan GPU yang bekerja bersamaan, sehingga kebutuhan dayanya jauh lebih besar dibanding rak server biasa. Rak seperti ini juga membutuhkan sistem pendingin yang sesuai. Ruang kosong di gedung pusat data belum berarti rak dapat langsung dinyalakan, karena sambungan listrik dari jaringan, gardu, dan pendinginnya harus siap lebih dulu.

Pembangunan sambungan listrik berskala besar memakan waktu lebih lama dibanding pengiriman perangkat keras. Akibatnya, perusahaan yang sanggup membeli chip dalam jumlah besar tetap harus menunggu infrastruktur di sekitarnya. Kasus Amazon menunjukkan bahwa penyedia cloud sebesar AWS pun mengalami kendala ini.

Bagi pengguna layanan cloud, dampaknya terasa pada ketersediaan kapasitas. Ketika penyedia belum dapat menyalakan semua GPU yang dibelinya, kapasitas GPU yang dapat disewa pelanggan juga dapat bertambah lebih lambat dari rencana.

Tekanan biaya dan peringatan Gartner

Pembelian perangkat keras dalam skala ini memengaruhi keuangan Amazon. Dalam laporan kinerja kuartal kedua 2026 yang dirilis 30 Juli 2026, Amazon mencatat arus kas bebas negatif 7,6 miliar dolar AS untuk periode dua belas bulan terakhir. Setahun sebelumnya, angka yang sama masih positif 18,2 miliar dolar AS. Amazon menyebut penurunan ini terutama berasal dari kenaikan pembelian properti dan peralatan sebesar 66,1 miliar dolar AS.

Arus kas bebas adalah uang tunai yang tersisa setelah perusahaan membayar biaya operasional dan belanja modalnya. Angka negatif berarti belanja modal Amazon sedang lebih besar dibanding kas yang dihasilkan bisnisnya. Menurut TechSpot, belanja modal Amazon tahun ini diperkirakan mencapai sekitar 220 miliar dolar AS.

Pertanyaan tentang imbal hasil investasi juga datang dari lembaga riset. Dalam rilis 14 Oktober 2026, Gartner memperkirakan lebih dari 3,5 triliun dolar AS belanja infrastruktur AI berisiko mengalami penurunan nilai hingga akhir 2030 bila laju belanja saat ini berlanjut.

Menurut rangkuman CRN Asia, Gartner menghitung pemilik pusat data AI membutuhkan pendapatan kumulatif 8,5 triliun dolar AS hingga 2030 untuk mencapai imbal hasil 12 persen. Sementara itu, pendapatan AI dari pusat data tersebut diperkirakan paling banyak 3,6 triliun dolar AS pada periode yang sama.

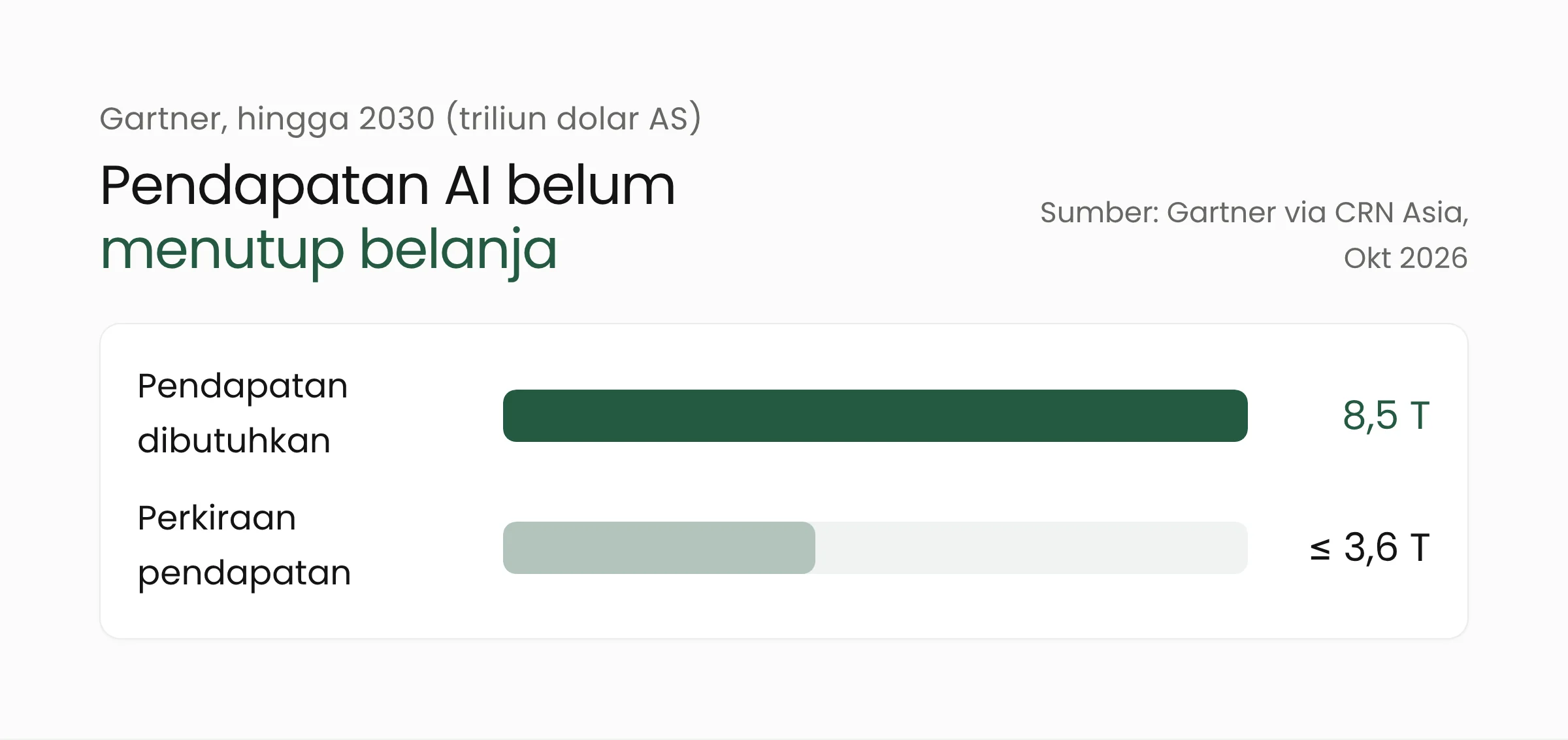

Grafik batang perkiraan Gartner: pendapatan yang dibutuhkan pusat data AI 8,5 triliun dolar AS dibanding perkiraan pendapatan paling banyak 3,6 triliun dolar AS hingga 2030

Sebagian pengamat membaca temuan gudang Amazon sebagai tanda permintaan AI melemah. Laporan Business Insider sendiri tidak menyimpulkan hal itu. Data yang tersedia lebih menunjukkan masalah urutan pembangunan, yaitu perangkat keras datang lebih cepat dibanding listrik dan gedung yang dibutuhkannya.

Apa artinya bagi organisasi Anda?

Sebagian besar organisasi di Indonesia tidak membeli rak GPU dalam jumlah besar. Namun, bank yang menyiapkan model deteksi penipuan, rumah sakit yang menguji AI pembaca hasil radiologi, atau perusahaan rintisan yang melatih model bahasa menghadapi pertanyaan yang sama dengan Amazon dalam skala lebih kecil: apakah kapasitas komputasinya benar-benar tersedia saat dibutuhkan.

Kasus ini memberi tiga pelajaran praktis untuk perencanaan layanan komputasi awan dan proyek AI.

Hitung kebutuhan sebelum membeli

Mulailah dari beban kerja, bukan dari jumlah GPU. Pelatihan model besar, inferensi harian, dan analitik berkala membutuhkan jenis serta jumlah GPU yang berbeda. Banyak kebutuhan inferensi dapat dipenuhi oleh model yang lebih kecil, yang lebih mudah mendapatkan kapasitas dan biayanya lebih ringan.

Periksa kesiapan daya untuk server sendiri

Organisasi yang memilih server di ruang server sendiri atau di fasilitas kolokasi perlu memeriksa daya per rak, sistem pendingin, dan cadangan listriknya sebelum memesan perangkat. Server GPU yang tiba lebih dulu dibanding kesiapan listriknya akan menjadi dark GPU versi kecil: modal sudah keluar, tetapi manfaatnya belum ada.

Siapkan alternatif kapasitas cloud

Bagi pengguna cloud, tanyakan ketersediaan jenis GPU yang Anda butuhkan di region yang dipakai, termasuk perkiraan waktu tunggunya. Siapkan rencana cadangan berupa region atau penyedia lain, dan perhatikan komitmen pemakaian di kontrak sebelum memesan kapasitas jangka panjang.

Empat langkah merencanakan kapasitas GPU: hitung beban kerja, periksa daya dan pendingin, tanyakan ketersediaan region, siapkan cadangan

Pelajaran yang sama berlaku untuk tim yang menyiapkan proyek kecerdasan artifisial di sektor mana pun. Jadwal proyek perlu memasukkan waktu pengadaan infrastruktur di samping waktu pengembangan model. Ketersediaan pusat data di dalam negeri juga ikut menentukan pilihan, seperti yang dibahas dalam artikel tentang pusat data daerah dan kapasitas nasional.

Pertanyaan yang sering muncul

Apa yang dimaksud dengan dark GPU?

Dark GPU adalah GPU atau server AI yang sudah dibeli tetapi belum bekerja. Penyebab yang paling sering disebut adalah pasokan listrik dan fasilitas pusat data yang belum siap. Istilah ini juga dapat merujuk pada perangkat yang sudah terpasang tetapi jarang terpakai.

Apakah layanan AWS di Indonesia terdampak?

Laporan Business Insider hanya menyebut fasilitas AWS di Amerika Serikat dan tidak merinci lokasinya. Belum ada informasi resmi tentang dampak pada region AWS lain. Pengguna yang membutuhkan GPU tertentu sebaiknya menanyakan ketersediaannya langsung kepada penyedia.

Apakah ini tanda permintaan AI menurun?

Belum ada data yang menunjukkan hal itu. Laporan yang ada menggambarkan perangkat keras yang datang lebih cepat dibanding kesiapan listrik. Gartner memang mempertanyakan imbal hasil belanja infrastruktur AI secara keseluruhan, tetapi itu perkiraan jangka panjang hingga 2030.

Penutup

Kasus rak Nvidia yang menunggu listrik di gudang Amazon menunjukkan bahwa kapasitas AI ditentukan oleh chip, gedung, dan pasokan daya sekaligus. Bagi organisasi di Indonesia, perencanaan kapasitas yang cermat sejak awal membantu proyek AI berjalan sesuai jadwal dan anggaran. Jika Anda sedang menyusun rencana infrastruktur cloud atau AI, tim Merakit Indonesia siap membantu menghitung kebutuhannya.

Sumber

Ringkasan dalam satu gambar

Simpan atau bagikan ke tim Anda.

Unduh
Infografis ringkasan: Dark GPU Amazon: Rak Nvidia yang Menunggu Pasokan Listrik

Topik

  • Komputasi Awan
  • Pusat Data
  • Infrastruktur AI
  • GPU
  • Perencanaan Kapasitas
